БелАЭС будет готова к завозу ядерного топлива в начале 2019 года – Росатом

Актуально 25 ноября 18 999
27b9a39df43c318ddd4bca69a405ed42
Белорусская АЭС будет готова к завозу ядерного топлива в начале 2019 года, заявил сегодня журналистам первый заместитель генерального директора по операционному управлению госкорпорации "Росатом" Александр Локшин, передает корреспондент БЕЛТА.



– Станция будет готова к завозу топлива в начале следующего года, примерно за месяц до физического пуска,  - сказал Александр Локшин.






По его словам, физпуск первого энергоблока станции намечен на третью декаду апреля 2019 года.



– Через 2,5 месяца после этого будет энергетический пуск, то есть энергоблок начинает выдавать электроэнергию в сеть, еще примерно полгода он выходит на опытно-промышленную эксплуатацию, - пояснил первый замгендиректора Росатома.

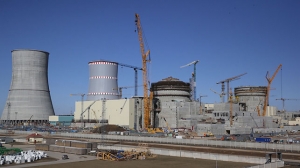

Сейчас строительство первого блока Белорусской АЭС на завершающем этапе.



– Закачиваются монтажные работы, начинается пусконаладка. В этом году знаковое ключевое событие - постановка под напряжение комплектного распределительного устройства. Мы ожидаем, что это произойдет на следующей неделе. В этом же году мы надеемся выйти на этап гидроиспытания циркуляционных промывок - это практически начало наладки главных систем блока, - рассказал Александр Локшин.



Сегодня на площадке БелАЭС премьер-министр Беларуси Сергей Румас обсудил с гендиректором Росатома Алексеем Лихачевым текущий ход работ на станции. Как пояснил вице-премьер Игорь Ляшенко, белорусская сторона удовлетворена ходом работ, имеющиеся вопросы будут улажены в ближайшие две недели.



– На каждом из объектов отмечены критические точки, по большинству из них решения приняты уже. В ближайшие две недели будут отрегулированы остающиеся вопросы. Сейчас работы проводятся по плану, - сказал Игорь Ляшенко.






Сергей Румас посетил ключевые объекты станции, ему продемонстрировали производственную базу, центральный щит управления АЭС, учебно-тренировочный центр, где готовят персонал. Как доложили премьер-министру, на объекте уложено 96% от предусмотренного проектом объема бетона (1,1 млн куб.м), смонтировано 99% арматуры (156 тыс.т). На втором энергоблоке смонтирован корпус реактора и основное оборудование реакторной установки, ведется монтаж технологических трубопроводов и начат монтаж систем турбины.











Сейчас на площадке БелАЭС работают около 8 тыс. человек строительно-монтажного персонала, белорусскими организациями выполнено около 60% от общего объема работ.



Белорусская АЭС с двумя реакторами ВВЭР-1200 суммарной мощностью 2400 МВт строится по российскому проекту вблизи Островца (Гродненская область). Первый энергоблок планируется ввести в эксплуатацию в декабре 2019 года, второй - в июле 2020-го.

Добавление комментария
CAPTCHA
*
